1.办事流程

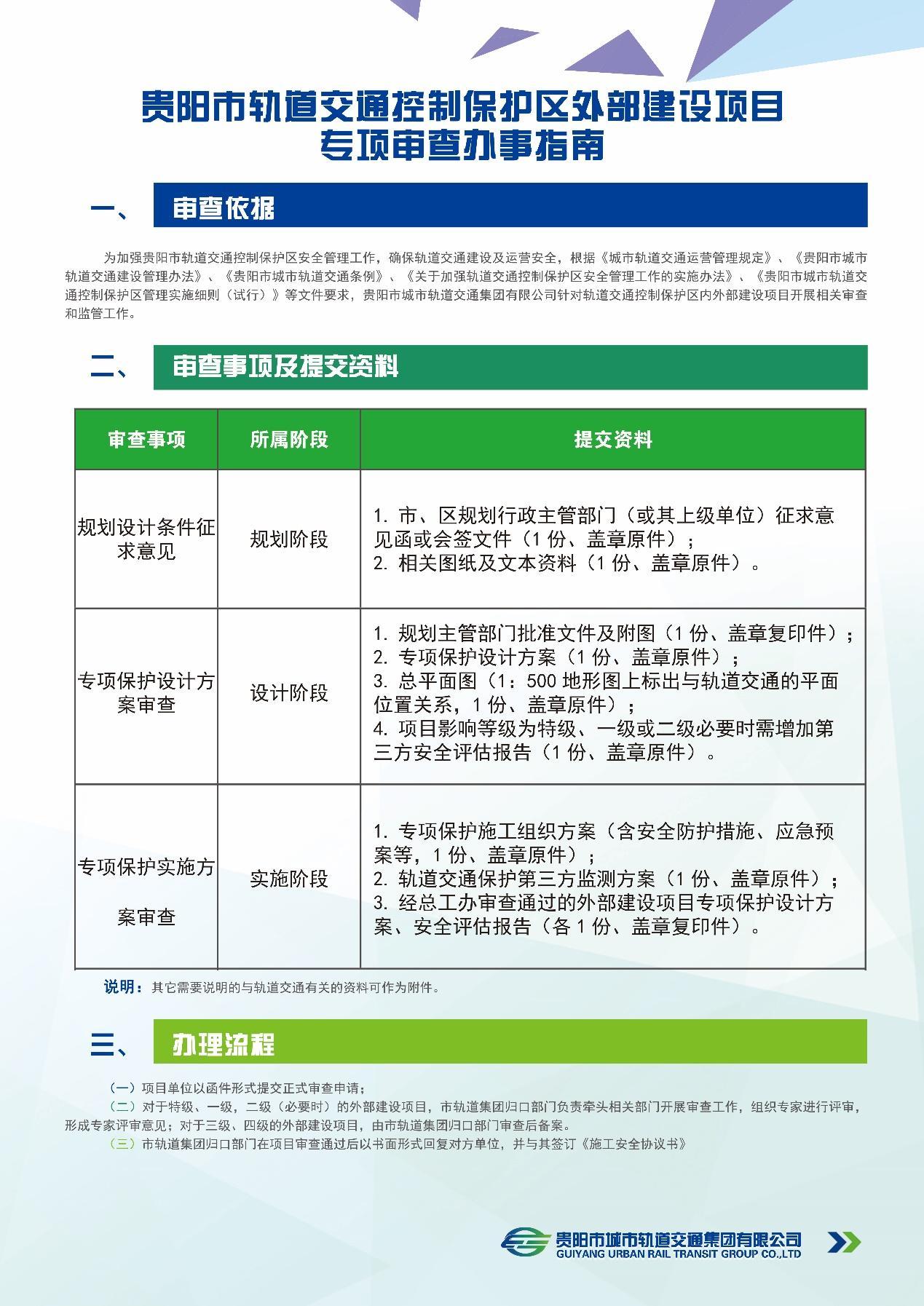

图1贵阳市轨道交通控制保护区外部建设项目专项审查办事指南

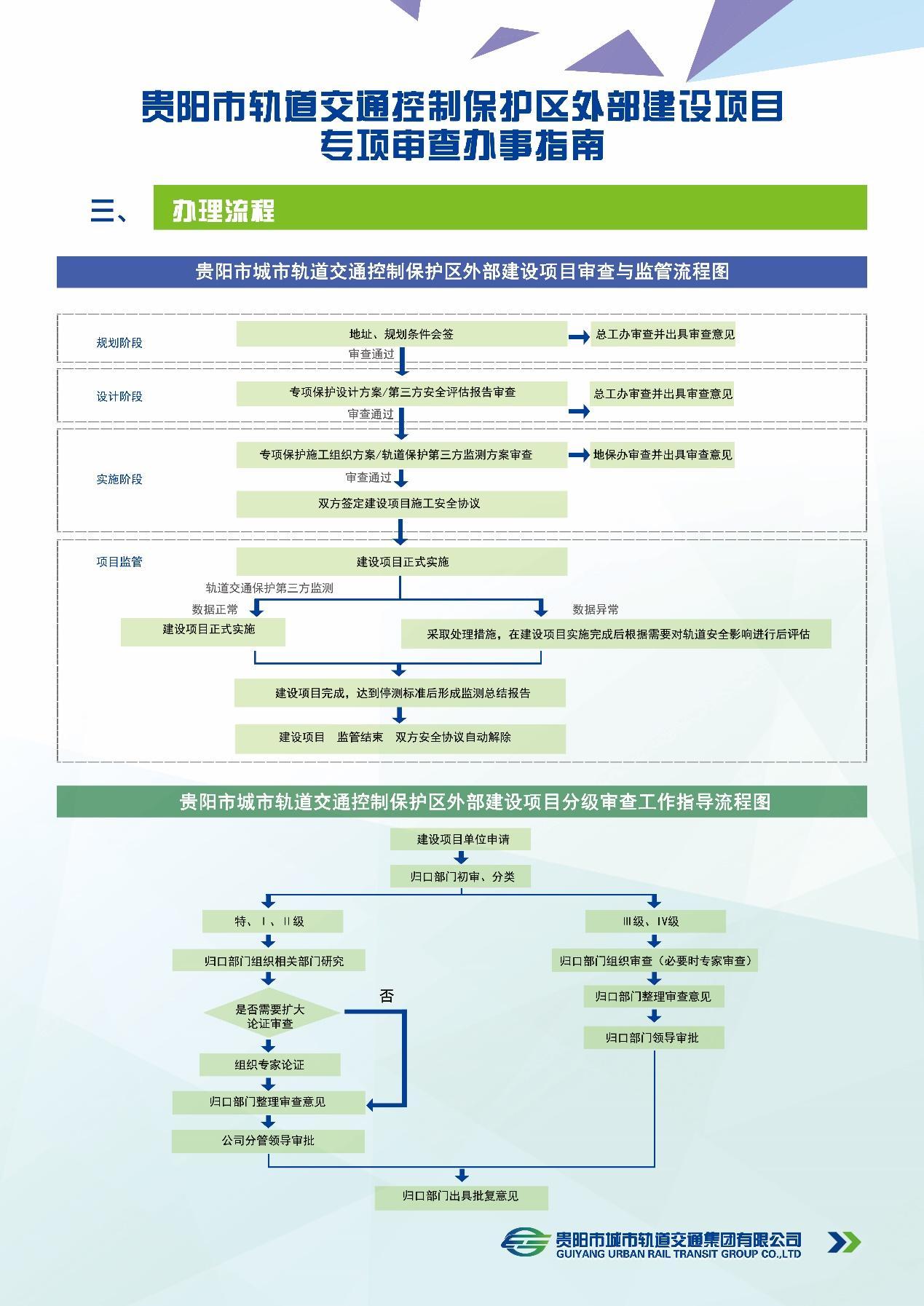

图2贵阳市轨道交通控制保护区外部建设项目专项审查办理流程
2.常见问题
1.地铁保护区的范围如何界定?
答:地铁车辆在轨道交通线路上运行必须确保线路结构有一个安全的空间,不同类型的设施和设备保护范围各异。详见“控制保护区介绍”区。
2.地铁保护区内的外部建设项目手续办理流程以及需要提交哪些资料?
答:办理流程和所需提交的资料详见“办事指南”区的办事流程模块;部分提交资料模板详见“资料下载”区。
3.外部建设项目对轨道交通的影响等级如何划分?
答:根据《城市轨道交通结构安全保护技术规范》(CJJ/T202-2013)将外部建设项目对轨道交通的影响分为5级(特级、一级、二级、三级、四级),按照不同影响等级进行分级审查。
4.不同影响等级的外部建设项目专项审查阶段需要开展哪些工作?
答:(1)特级、一级,外部建设项目需开展对轨道交通的专项保护设计方案和第三方安全评估,并制定相应的专项保护施工组织方案、轨道交通保护第三方监测方案,由职责归口部门组织专家审查后,报集团公司分管领导审批;(2)二级,外部建设项目需开展对轨道交通的专项保护设计方案(根据实际情况分析是否需开展第三方安全评估),并制定相应的专项保护施工组织方案、轨道交通保护第三方监测方案,由职责归口部门审查(必要时组织专家论证)后审批;(3)三级,由职责归口部门组织审查后审批;(4)四级,报职责归口部门备案。
5.对第三方单位资质和工作业绩有何要求?
答:第三方单位资质和工作业绩要求详见《贵阳市城市轨道交通控制保护区管理实施细则(试行)》第二十三条。
6.第三方单位费用
答:外部建设(作业)单位负责第三方地铁保护相关的一切费用。
